韶关市卓研建设工程有限公司

2021-08-12
京港澳项目

项目内容

防护网型:

本项目共计完成5272㎡方量

完成平方数:

PPS-100/DB-A

PPS-100/DB-A

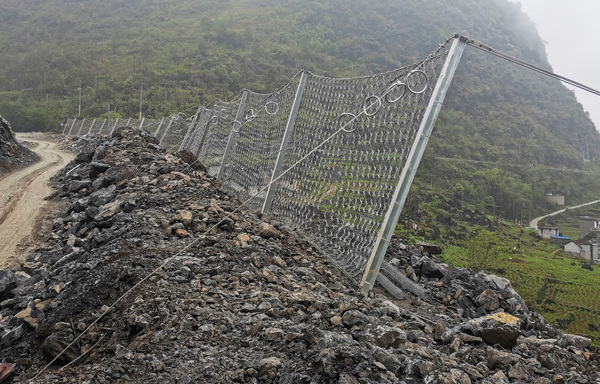

被动网2680㎡



APS-075-P

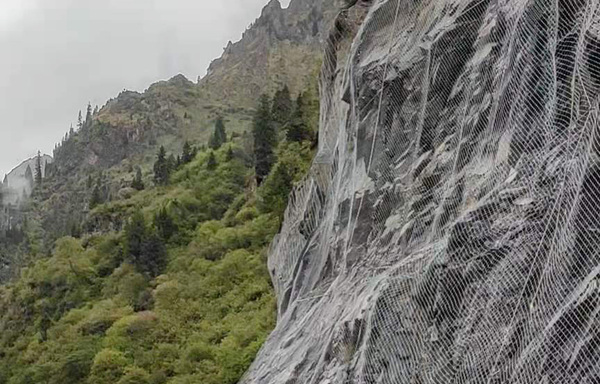

主动网 2592㎡

工期时间:

2021 年4月12日至7月10日完工

共计施工:89日



项目难点

  1. 施工期正好赶上当地雨季,整个项目受降雨影响较大。坡面湿滑,无法及时施工。

  2. 施工地段紧靠高速公路一侧,材料需要吊机搬运,花费时间偏多。

  3. 主动网安装,坡面石头较多,锚孔成型存在一定难度。被动网基坑的制作也较为费时,施工时间有所延长。



运营结果/反馈

项目实施结果:完满竣工

安全事故:无

质量事故:无

客户满意度:满意



此项目整体施工状况良好,总共完成5272㎡. 受雨季影响,施工进程被拖延,坡面没有上山路,材料只能用吊车,索道搬运,距离偏长,增加了不少时间成本,也是影响工期主要因素。虽然工期受客观因素较大,但在施工质量方面的监管到位,各项技术指标均达到客户的要求,整体质量良好。
