隧道集团工程有限公司

2021-06-15
国道347茂红路提升改造建设工程

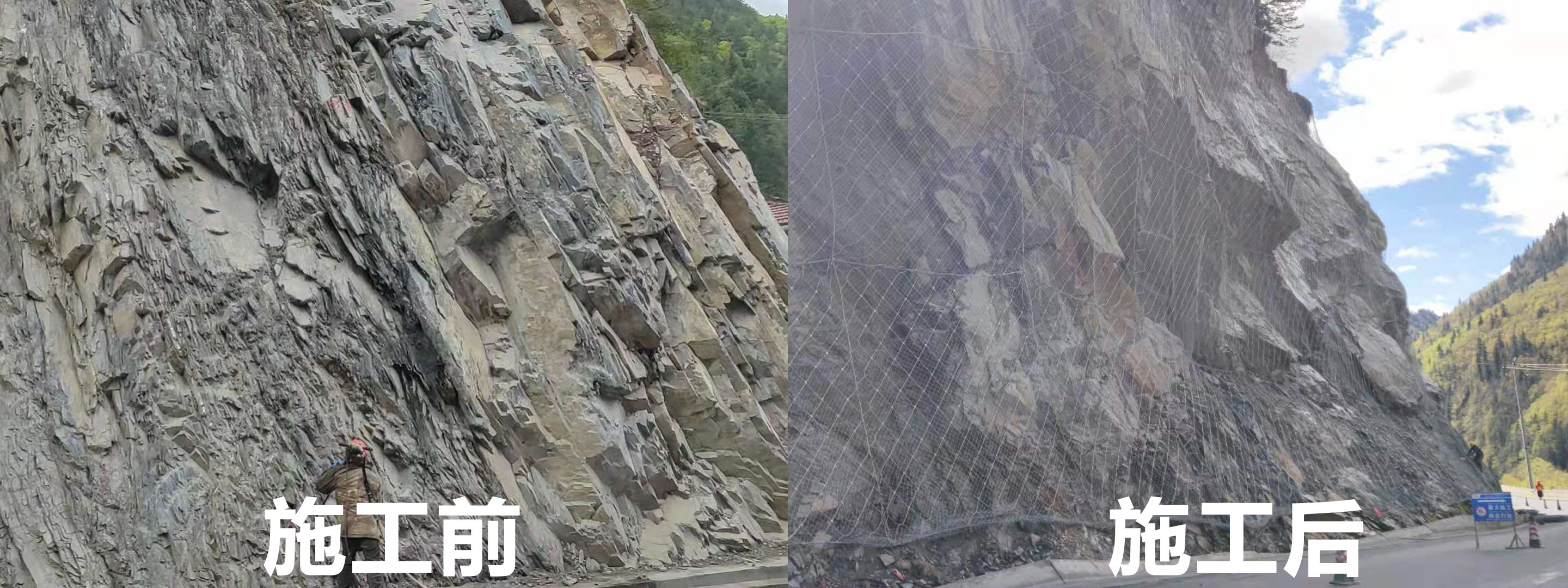

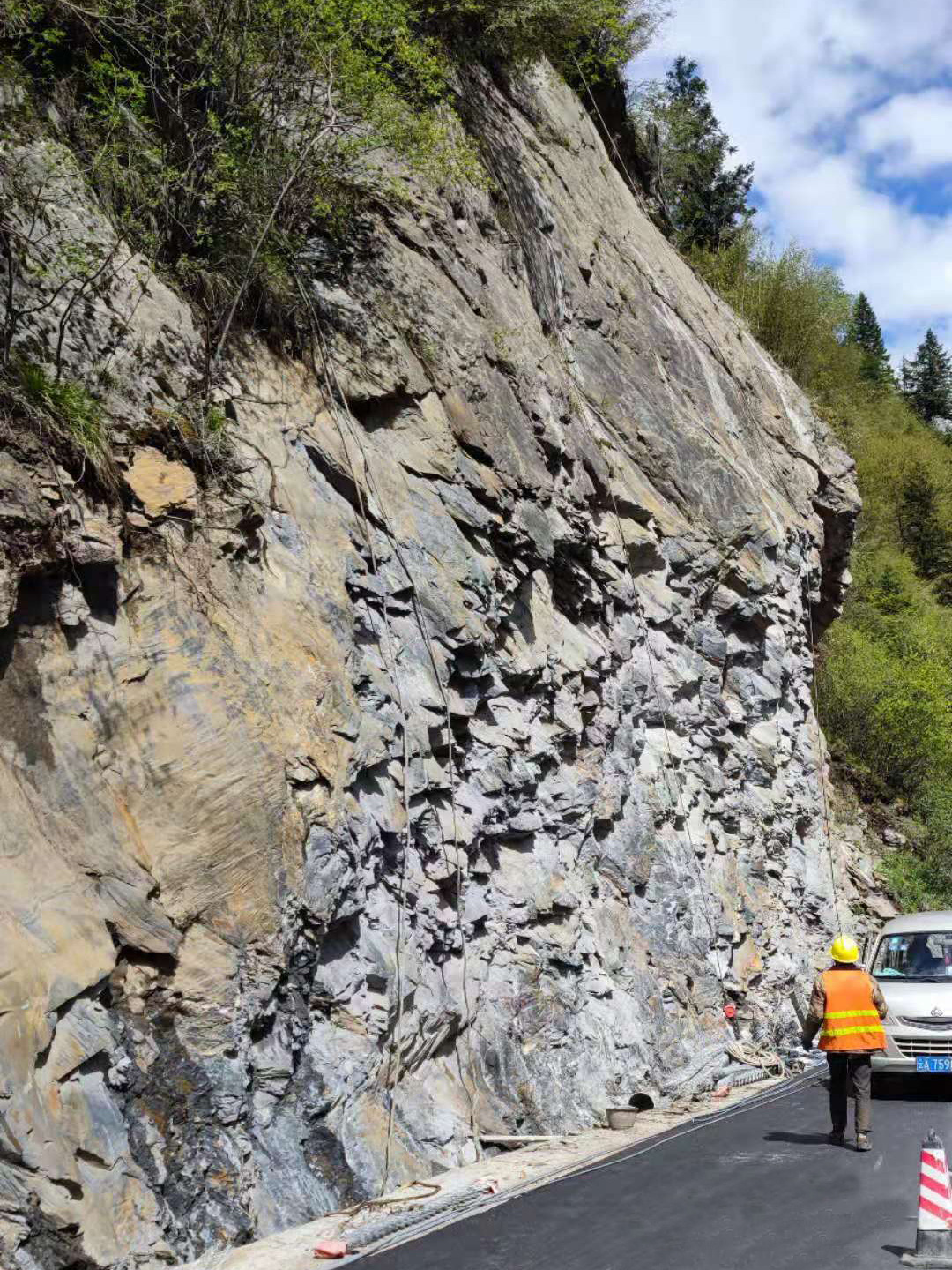

施工效果 对比



项目内容

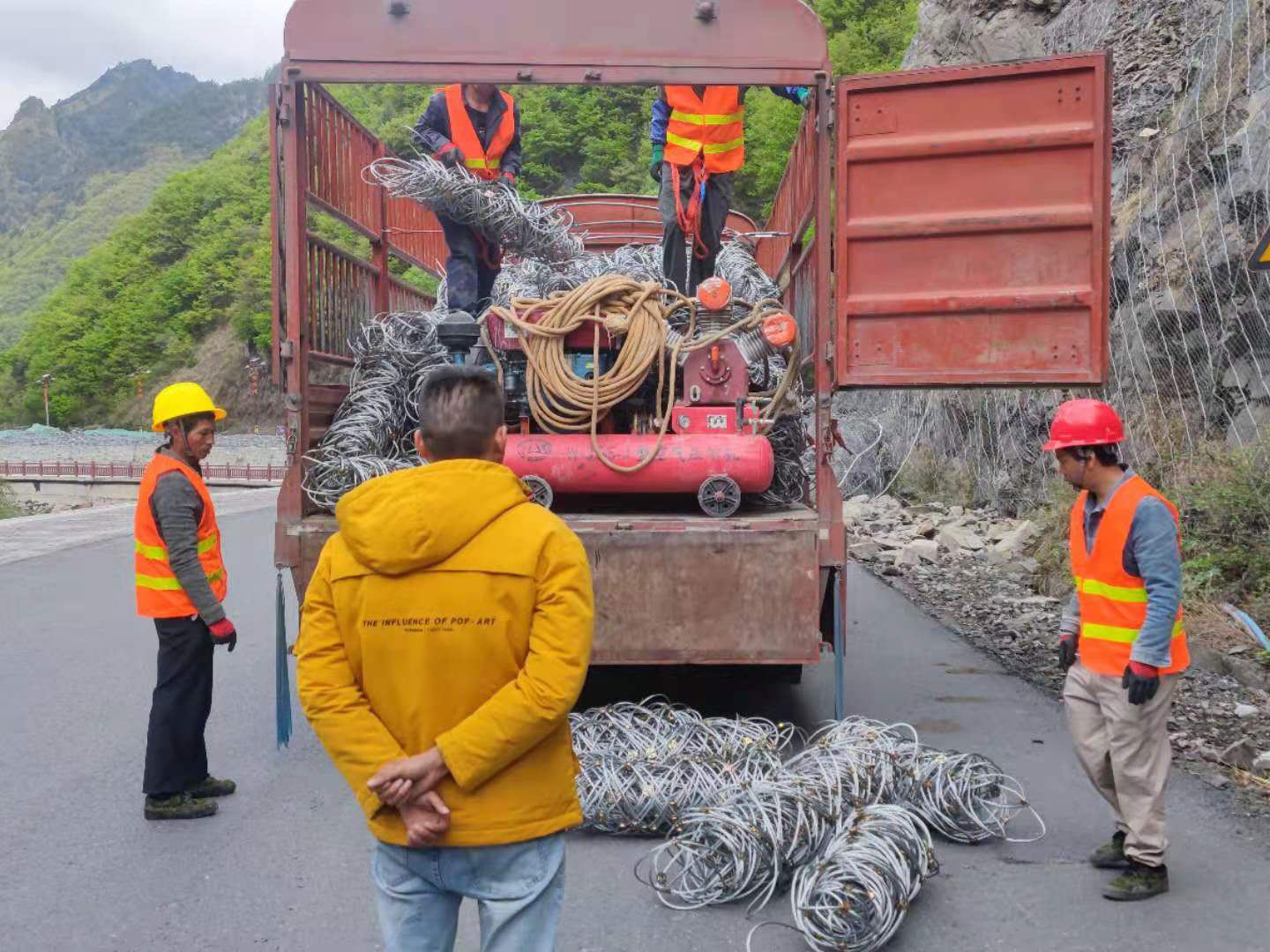

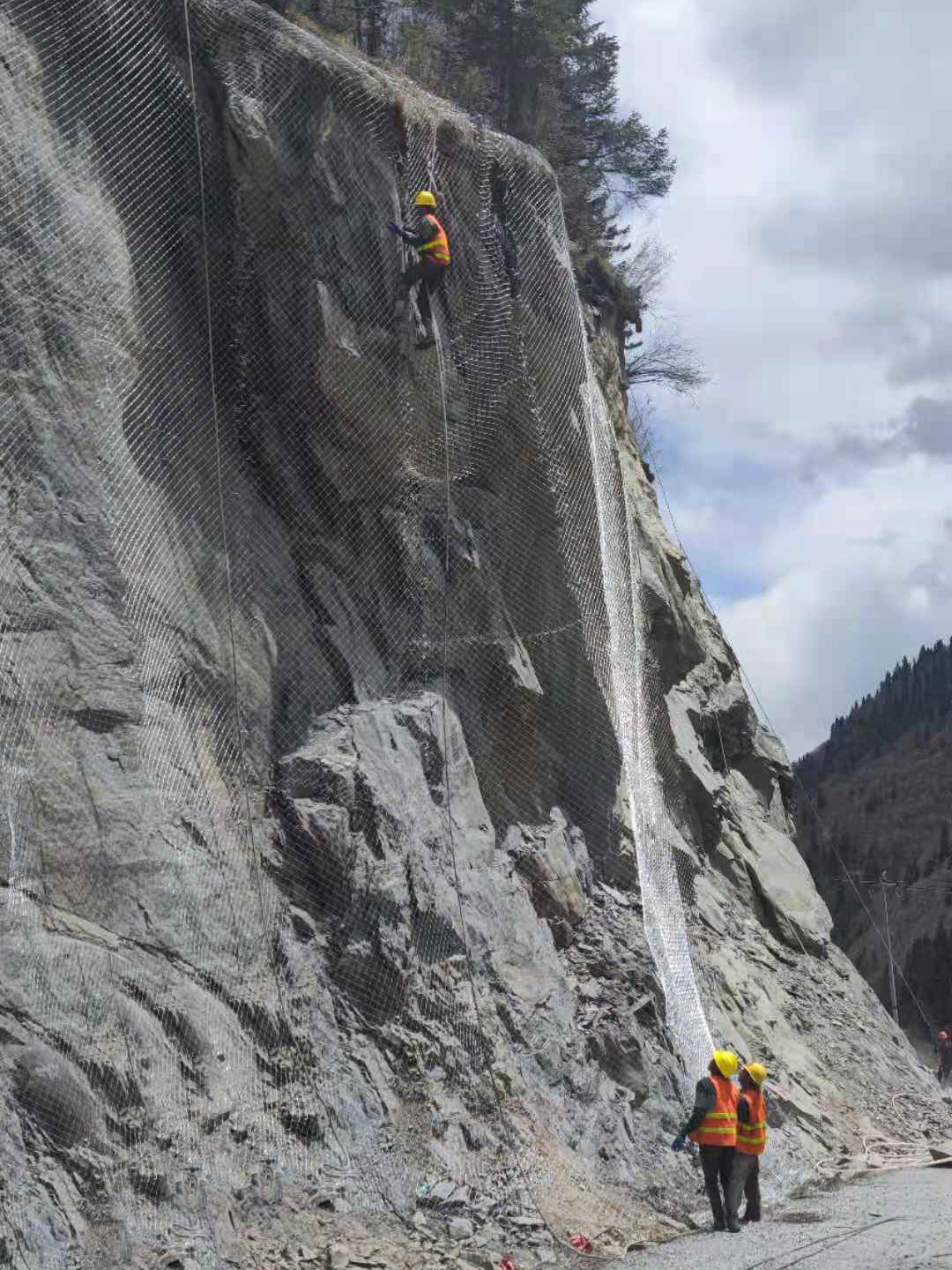

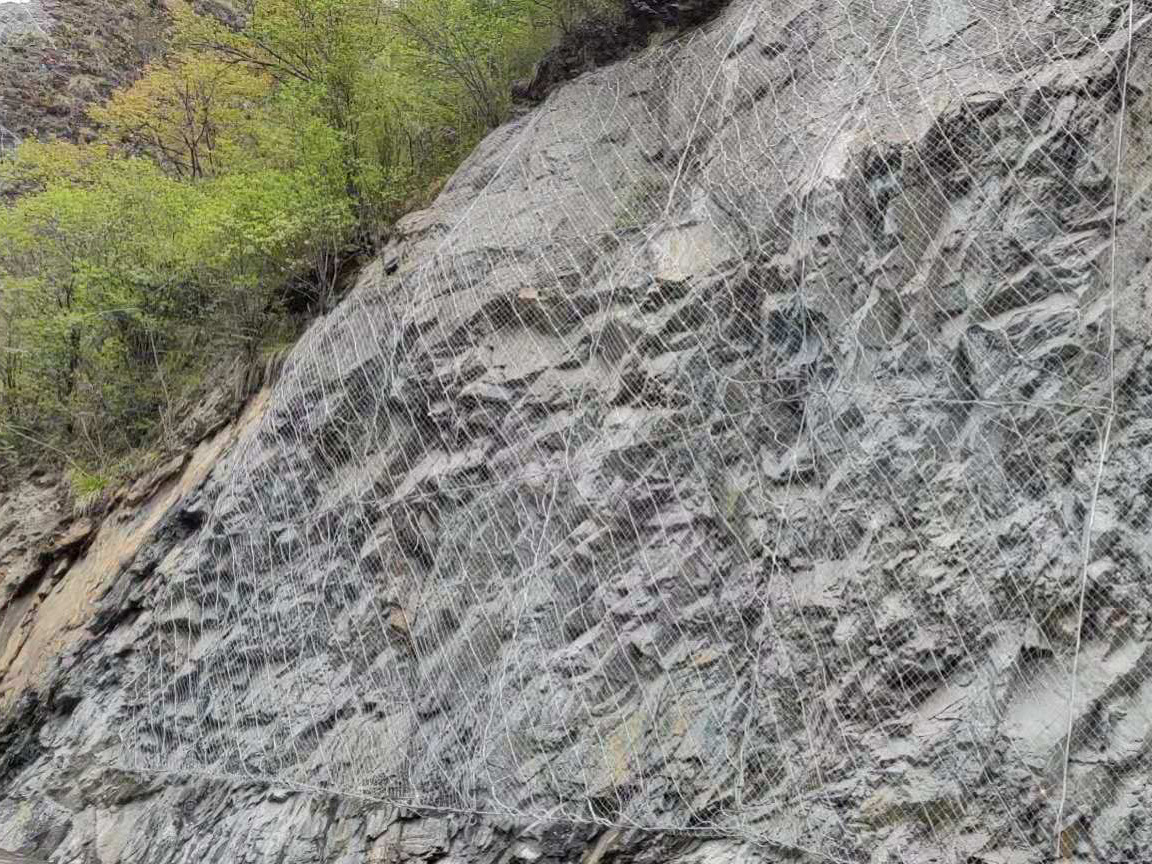

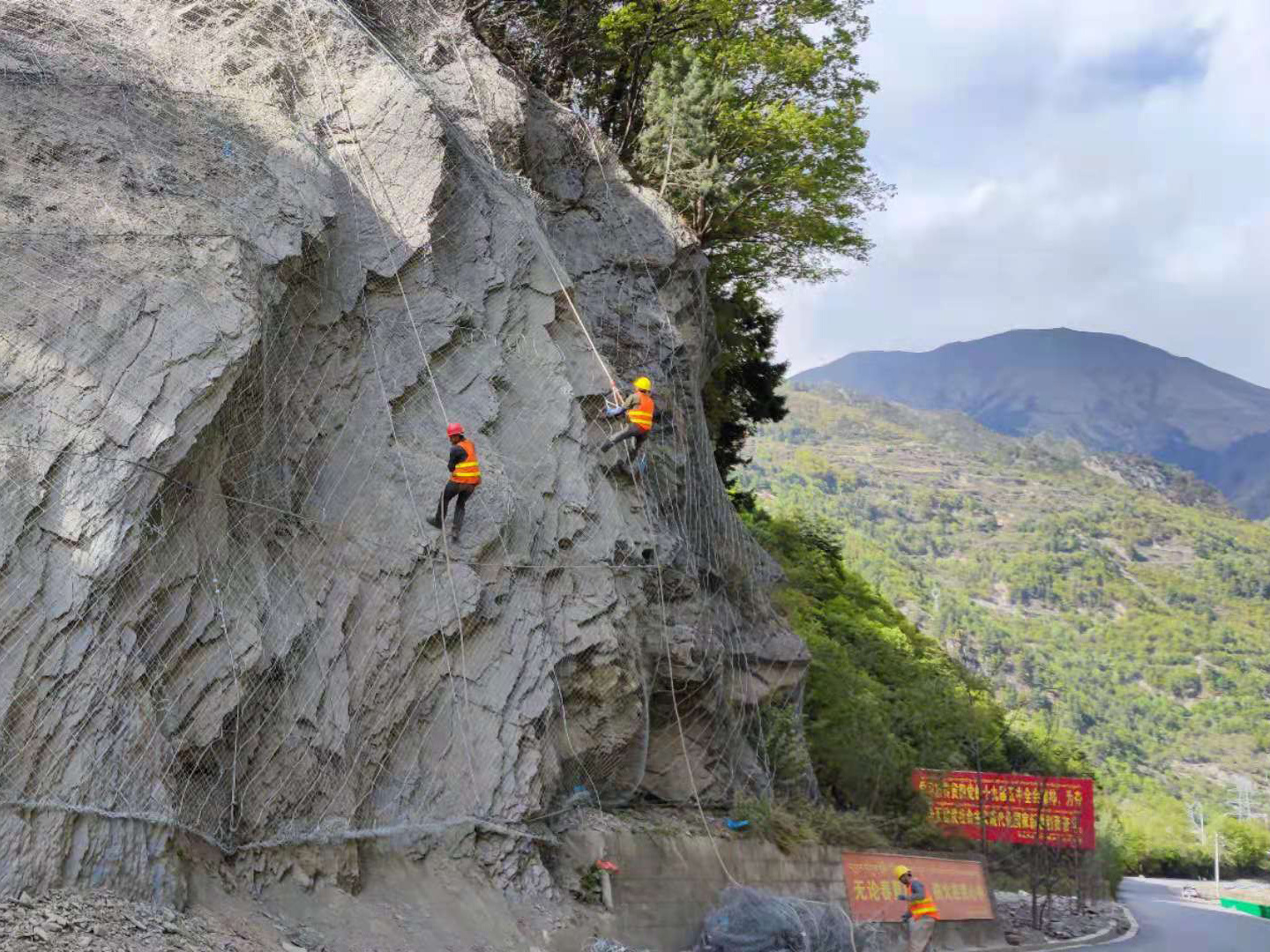

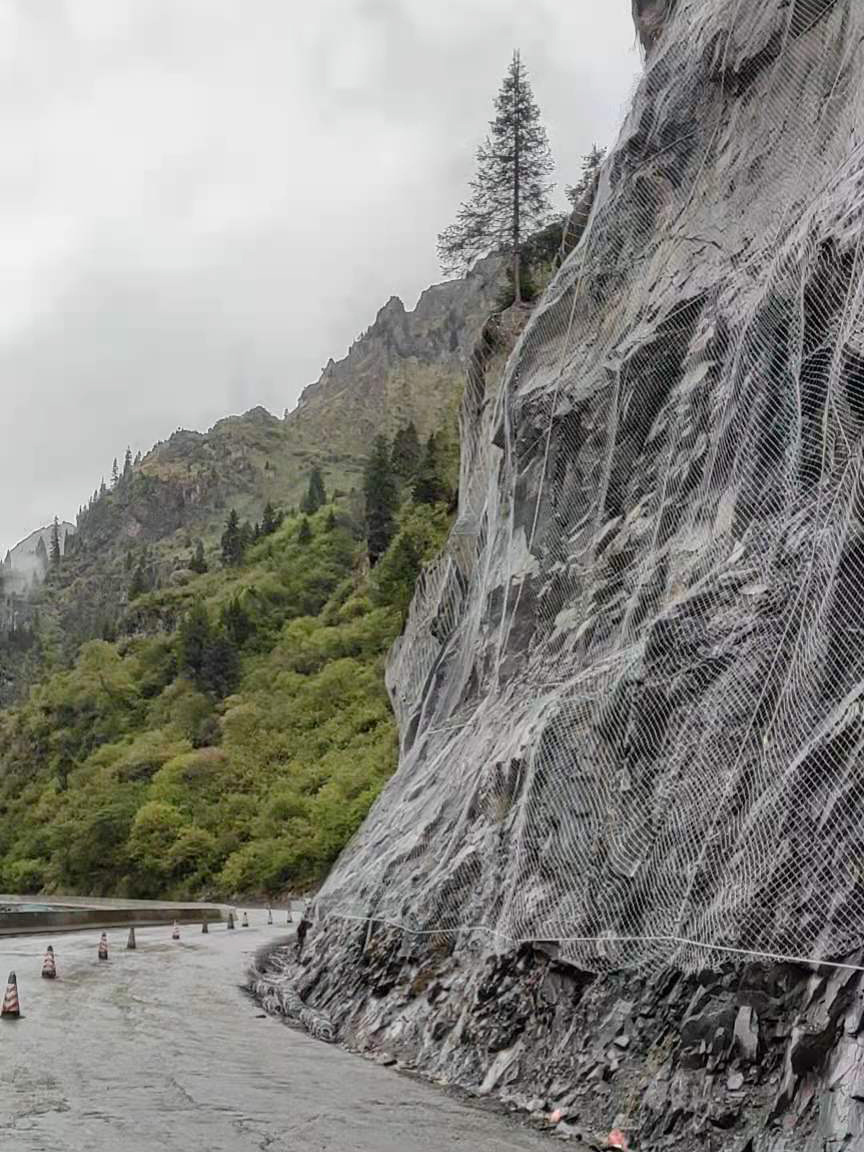

防护网型号:GPS2-主动防护网

完成平方数:

  • 现已完成3776.5平方(加上之前维修方量1599.75平方,总量为4009.5平方)

工期时间:2021年4月22日-5月22日,共计30天。



项目难点

  1. 项目为道路改建工程,车流量较大,道路较窄,无法长时间断道施工。

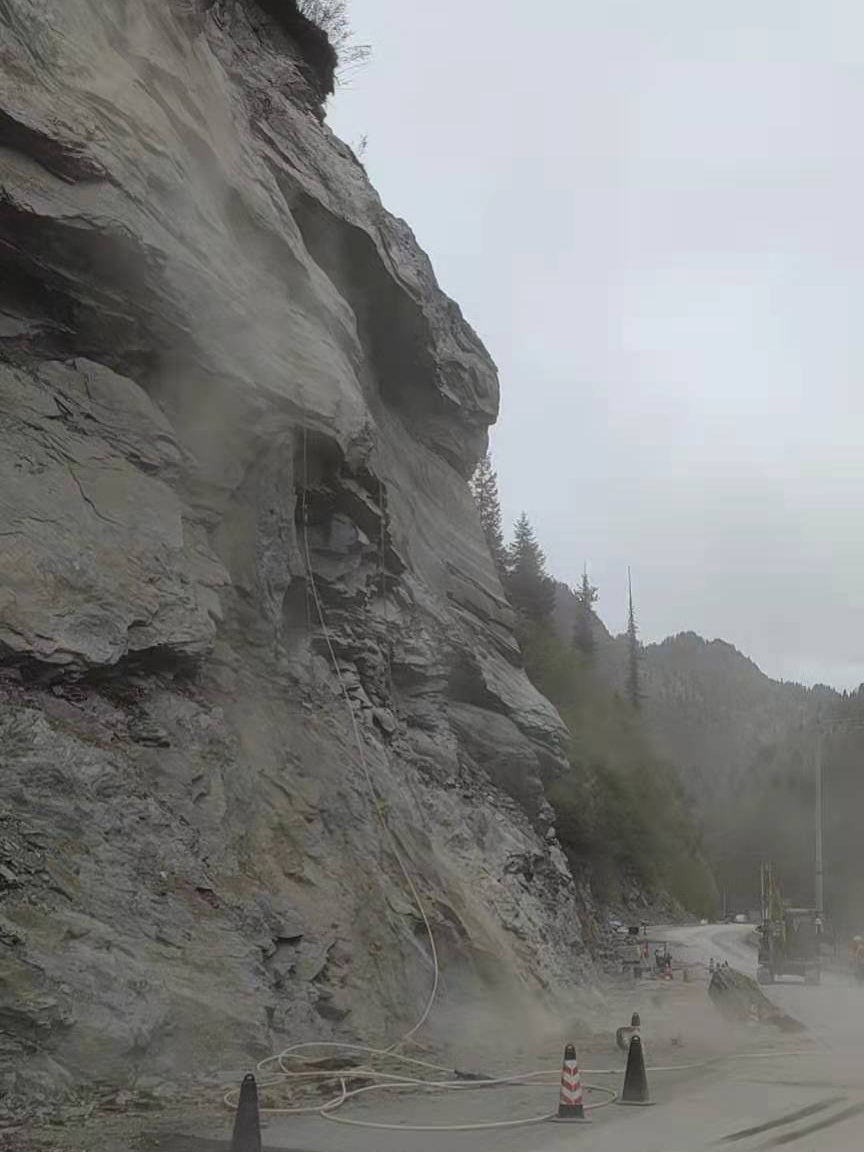

  2. 对K12坡面进行爆破后,产生的危石较多。

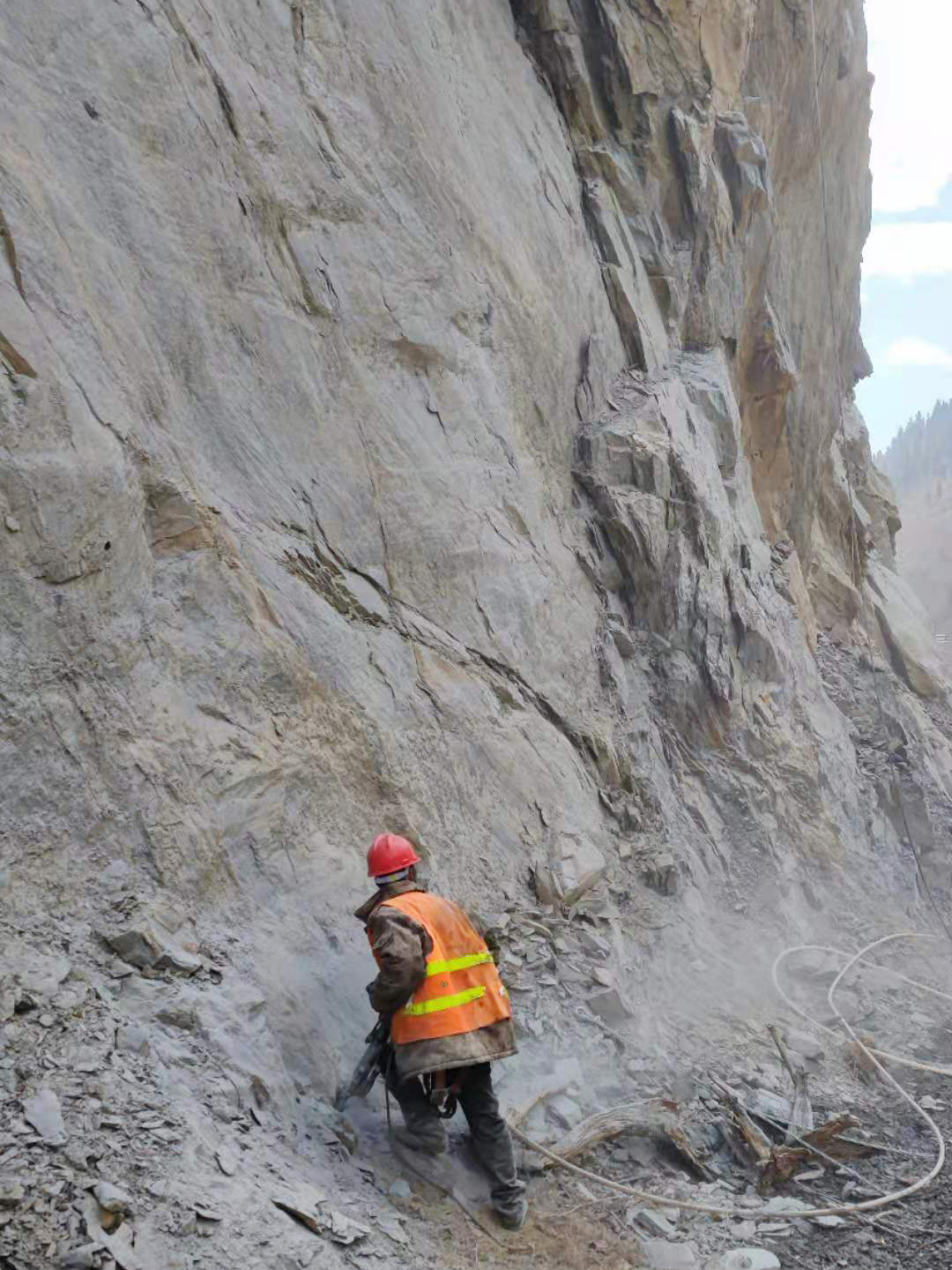

  3. 山体坡面属于原始硬质岩层,处理起来较为费力。

  4. 项目施工点位于海拔3000以上,高海拔施工对工人而言属于一种切实的考验。



运营结果/反馈

项目实施结果:完满竣工

安全事故:无

质量事故:无

客户满意度:非常满意



此项目整体施工状况良好,施工队的工人存在个别不熟练,加上高海拔气候作业,进度有局部缓慢,好在整体把控较好,和甲方经过良好协商,清危工作与交通断道施工都尽然有序,虽有一定影响,但问题不大。项目最后结果,甲方对此满意。
