江西省交通工程集团公司

2019-07-09
国道213线映秀至汶川公路“7-9”山洪泥石流灾害恢复重建工程A合同段

国道213线映秀至汶川公路“7-9”山洪泥石流灾害恢复重建工程A合同段

防护网型号:新型防护网、FSS-PD-150型被动网、柔性棚洞

完成平方数:新型防护网8325平方米、FSS-PD-150型被动网2500平方米、柔性棚洞4000平方

项目进场时间:2018年5

项目情况:

  1. 此项目是我公司连续第四年为该标段安装防护网及相关产品。今年数量为增量产品。增量原因为:受边坡情况及洪灾等各类灾害影响,边坡出现垮塌。在之前项目部施工期间,出现过山体顶部飞石把行人和施工工人致死的两起意外事故。经设计单位和业主单位进一步勘查决定增量。
  2. 由于213标段处于铺路期间,为避免影响路面工程施工,甲方项目部与我方协商要求工期需提前完成。此工期比正常工期缩短了约三分之一。为此涉及到施工组织和材料生产的配合,同时需适当加班。另外,又因施工部位运输大车特别多。给施工进度造成一定障碍。最终,公司为了保证工期,调动一切资源全力以赴。赶在铺路以前完成项目。
  3. 由于山上飞石较多,施工期间车流量大。在施工安全上采用了全过程道路两方各配一名安全员,另分段放行,观察放行的策略。

现场图片:

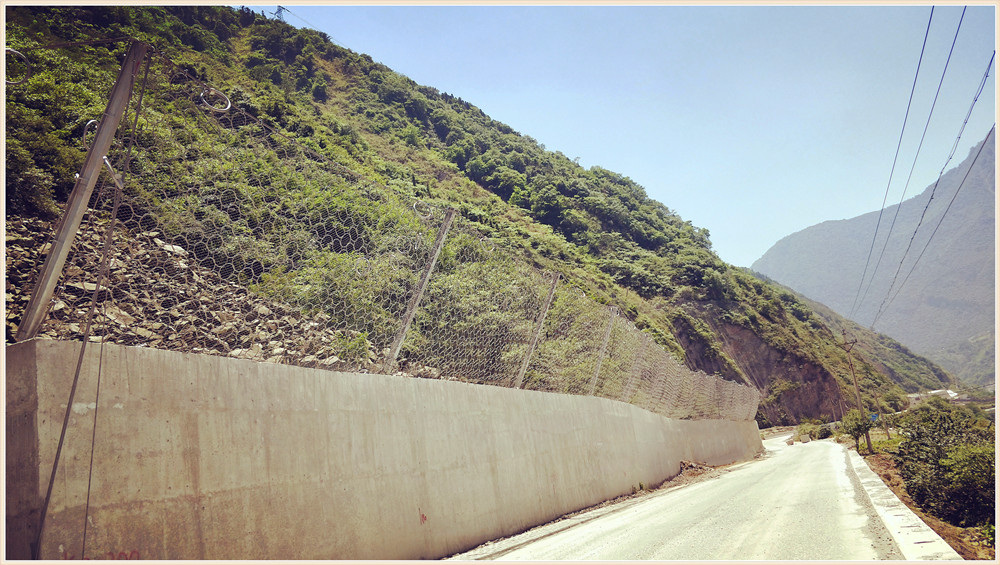

原始坡面图

原始坡面图

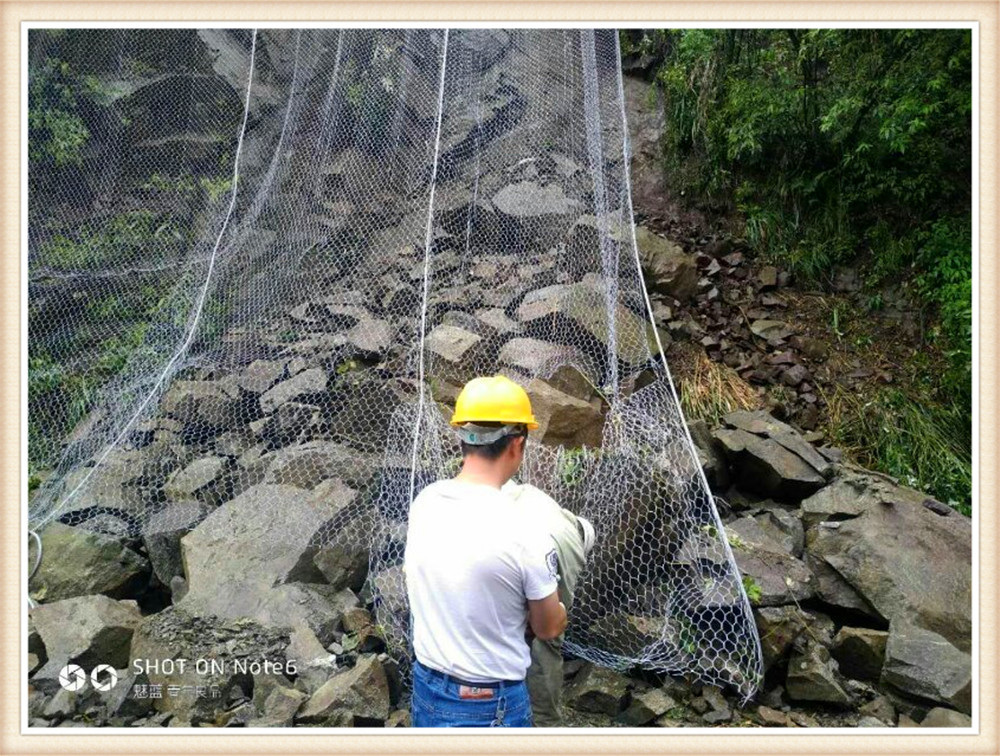

被动防护网施工

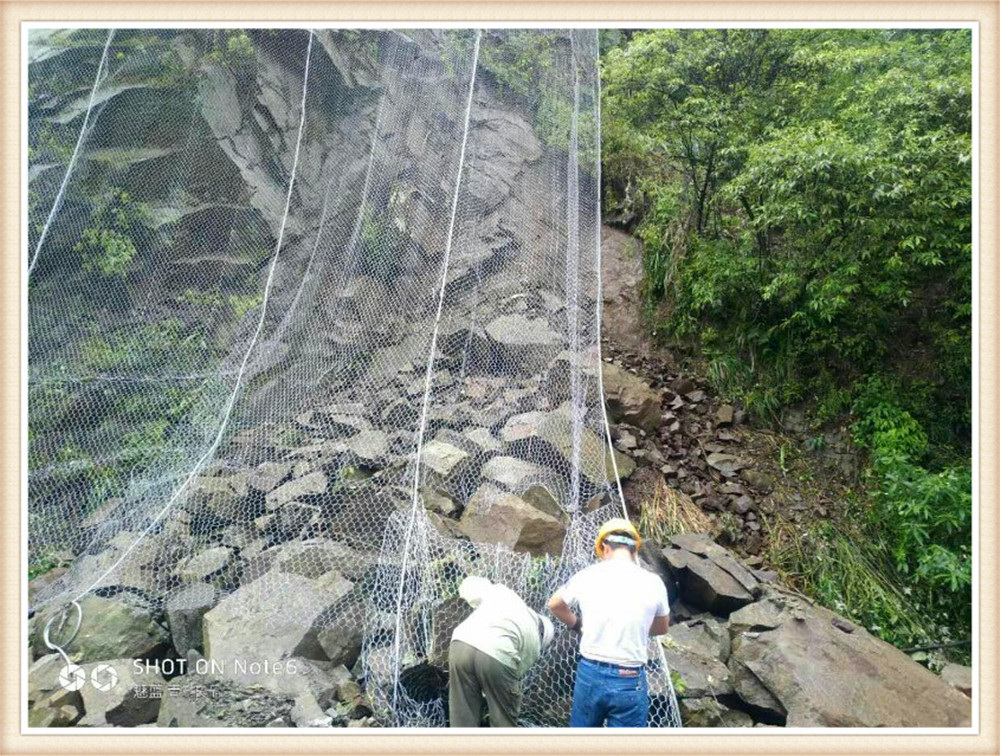

被动防护网效果图

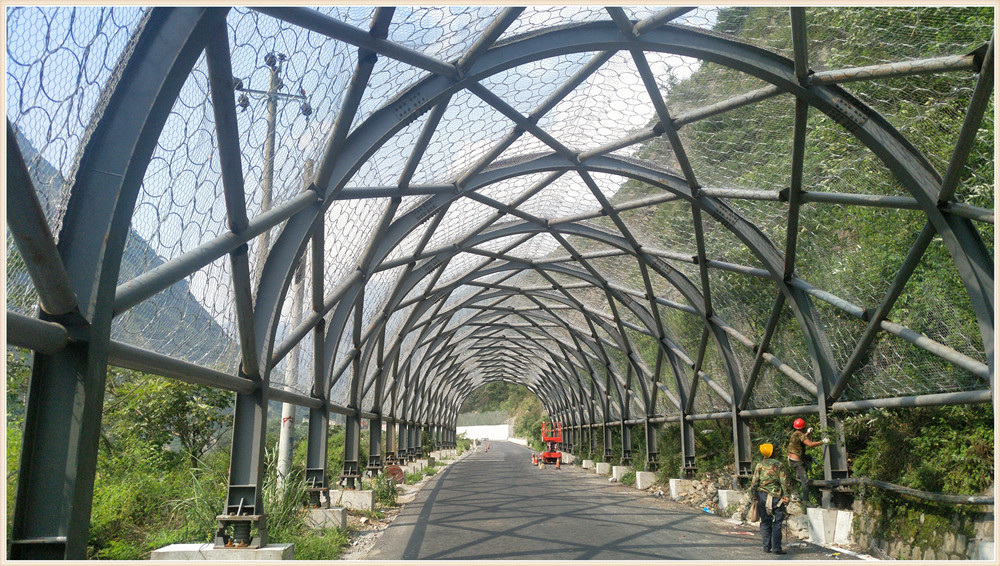

柔性棚洞效果图

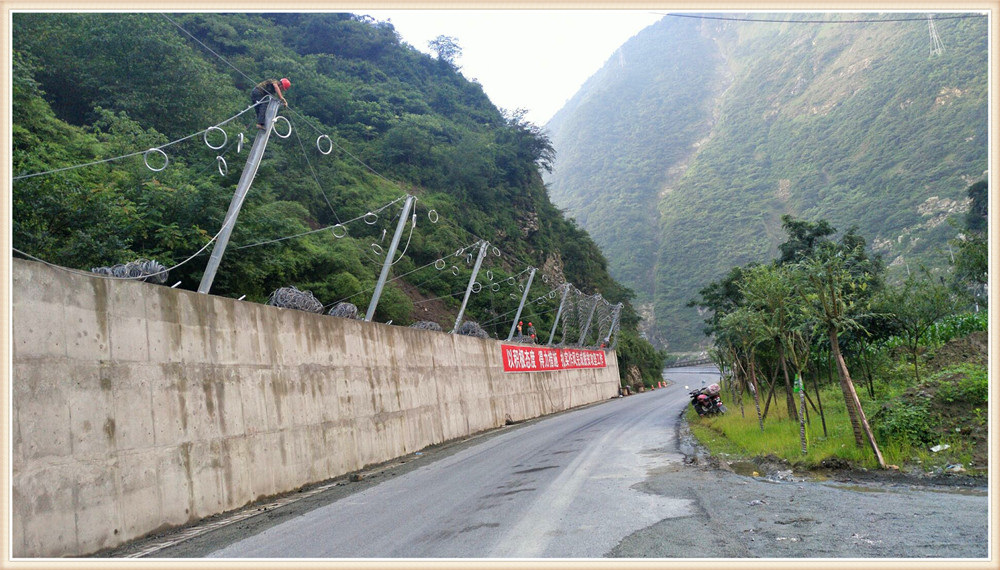

新型防护网效果图

新型防护网拦截效果显著

新型防护网拦截效果显著

项目实施结果:
安全事故:无
质量事故:无
客户满意度:非常满意

项目运营经验:

1.    该坡面整体情况较好,项目运营及施工都非常顺利。
2.    由于甲方协商要求工期提前完成,则存在施工期间加班的情况。
3.    对于在保质保量的情况下,提前完成工期,不仅仅是需要施工人员加班,更需要选择经验丰富的施工班组进行施工,才能最终做到保质保量。
4.    对于工期提前的情况,同时考验着项目运营部的整体协调管理能力。
5.    针对安全隐患较大的施工部位,需要做好充足的安全预防措施。才能做到有备无患。

如您也有类似边坡需要防护施工,正好没有可靠的专业合作公司,可直接拨打我们服务热线来电详询!或者添加我们微信咨询!
